Jurnal de șantier Hora Village – Aprilie 2026
- 22 mai
- 2 min de citit

Rubrica #JurnalDeȘantier revine cu o nouă ediție dedicată progresului înregistrat în cadrul complexului rezidențial Hora Village din sectorul Buiucani. Luna aprilie a fost marcată de intervenții simultane pe mai multe blocuri, de la lucrări de structură și zidărie, până la finisaje interioare și amenajări exterioare. Ritmul constant al lucrărilor reflectă evoluția accelerată a proiectului și conturează tot mai clar viitorul complex rezidențial.

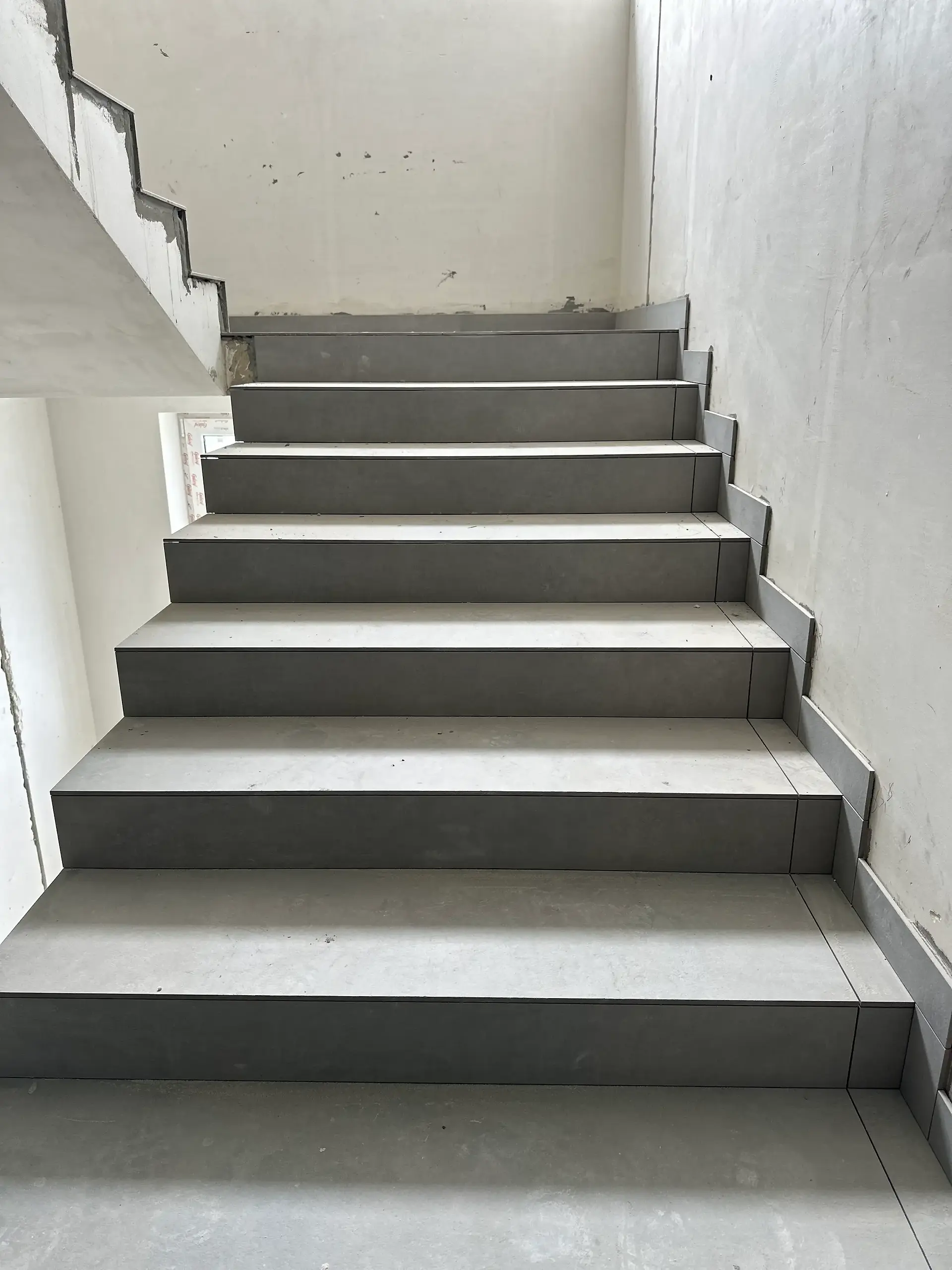

În cadrul blocurilor 3–6, lucrările continuă într-un ritm constant, iar unele dintre acestea se apropie tot mai mult de etapa finală. La blocul 3 au fost executate tavanele din ghips-carton pe coridoare, au fost tencuite glafurile ușilor, iar lucrările de placare cu gresie în spațiile comune continuă. În fața blocului au fost plantați copaci, un pas important în procesul de amenajare a teritoriului.

La blocul 4 continuă lucrările aferente primului ciclu al rețelelor electrice, iar la blocul 5 au fost realizate lucrări de tencuire a pereților la etajele 4 și 5. Tot aici au fost montate geamurile, finalizat sistemul de ventilare și instalate coșurile de fum pentru cazane. În exterior continuă execuția pereților de sprijin, necesari pentru amenajarea zonei adiacente.

La blocul 6 continuă lucrările de zidărie și executarea pereților interiori, pregătind clădirea pentru următoarele etape de dezvoltare.
În ceea ce privește blocul 7, lucrările avansează pe mai multe scări simultan. La scara 4 a fost turnată fundația și betonat soclul, iar echipele continuă lucrările la structura de rezistență. În paralel, la scările 2 și 3 se execută lucrările de cofraj pentru următoarele etape constructive.
Blocul 8 înregistrează, de asemenea, progrese importante. La scările 1 și 2 a fost betonat planșeul la cota +15.000, iar coloanele au fost armate și betonate până la nivelul următor. La scările 7 și 8 au fost finalizate lucrările de armare și betonare a fundației, iar la scările 9 și 10 continuă lucrările de excavare pentru fundație.
La blocurile 15 și 16 lucrările continuă într-un ritm constant. La blocul 15 a fost betonat planșeul la cota +3.200, iar în prezent se lucrează la betonarea coloanelor până la nivelul +6.200. La blocul 16 a fost finalizată betonarea plăcii la cota +3.200.
Blocul 29 se apropie tot mai mult de etapa finală a lucrărilor exterioare. În prezent continuă termoizolarea fațadei și placarea acesteia cu panouri compozite, iar la tronsonul 1 lucrările la acoperiș au fost deja finalizate.
La blocul 30 continuă lucrările de fațadă, inclusiv termoizolarea și placarea cu panouri compozite. Totodată, au fost montate geamurile la tronsonul 2, iar echipele lucrează în paralel la hidroizolarea acoperișului.

În cazul blocului 31, la tronsoanele 2 și 3 a fost finalizată structura de rezistență, o etapă importantă care marchează apropierea de următoarele lucrări de închidere și compartimentare.
Toate aceste evoluții confirmă ritmul susținut în care se dezvoltă proiectul Hora Village și atenția acordată fiecărei etape de construcție. Cu fiecare lună, complexul prinde tot mai mult contur și se apropie de momentul în care va deveni acasă pentru sute de familii.
Vă invităm să urmăriți în continuare evoluția proiectului și să descoperiți îndeaproape cum se construiește viitoarea comunitate Hora Village, un reper pe piața imobiliară din Chișinău.
