Журнал строительной площадки Hora Village – Апрель 2026
- 22 мая
- 2 мин. чтения

Рубрика #ЖурналСтроительнойПлощадки возвращается с новым обзором прогресса в рамках проекта Hora Village в секторе Буюканы. Апрель стал месяцем активной работы на нескольких объектах одновременно - от монолитных и кладочных работ до внутренних отделочных процессов и благоустройства территории. Стабильный темп строительства отражает динамичное развитие проекта и всё более чётко формируется видение будущего жилого комплекса.

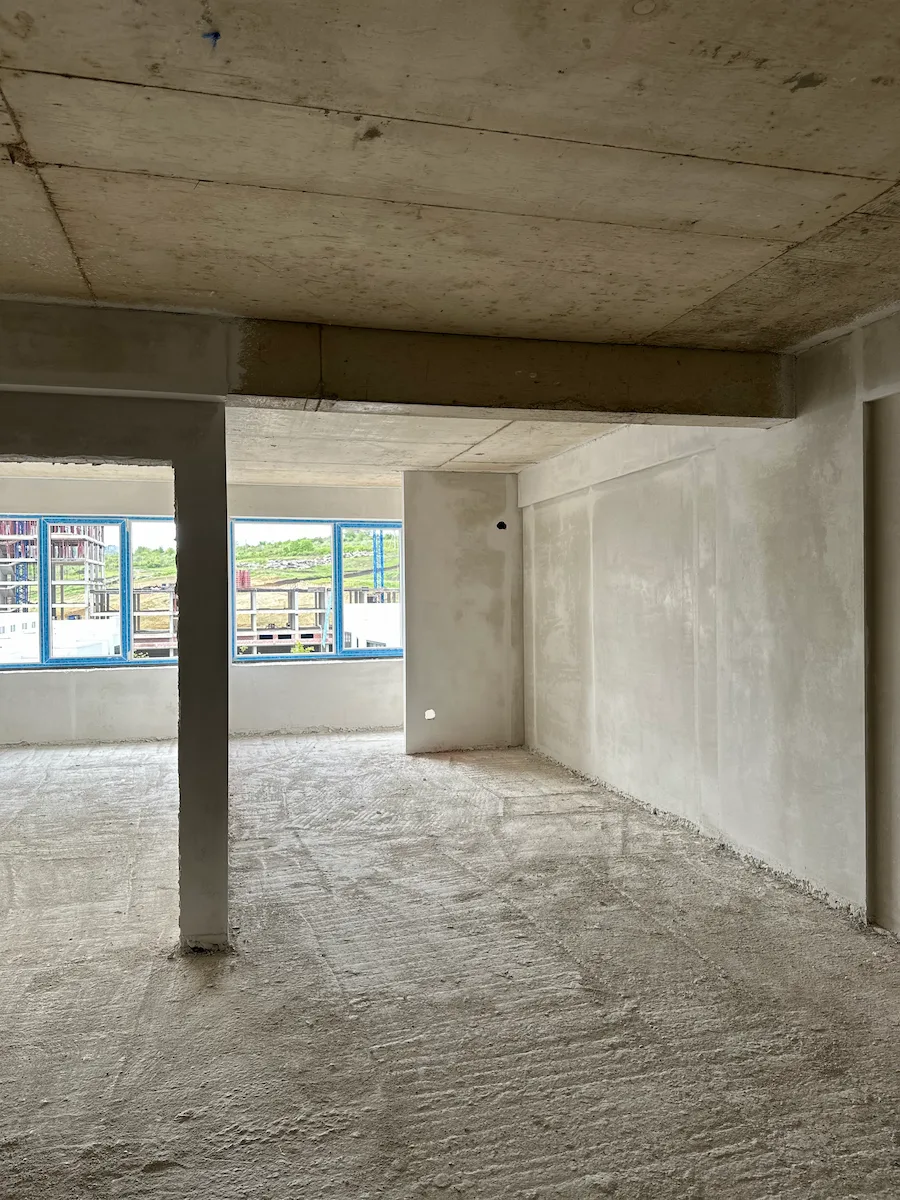

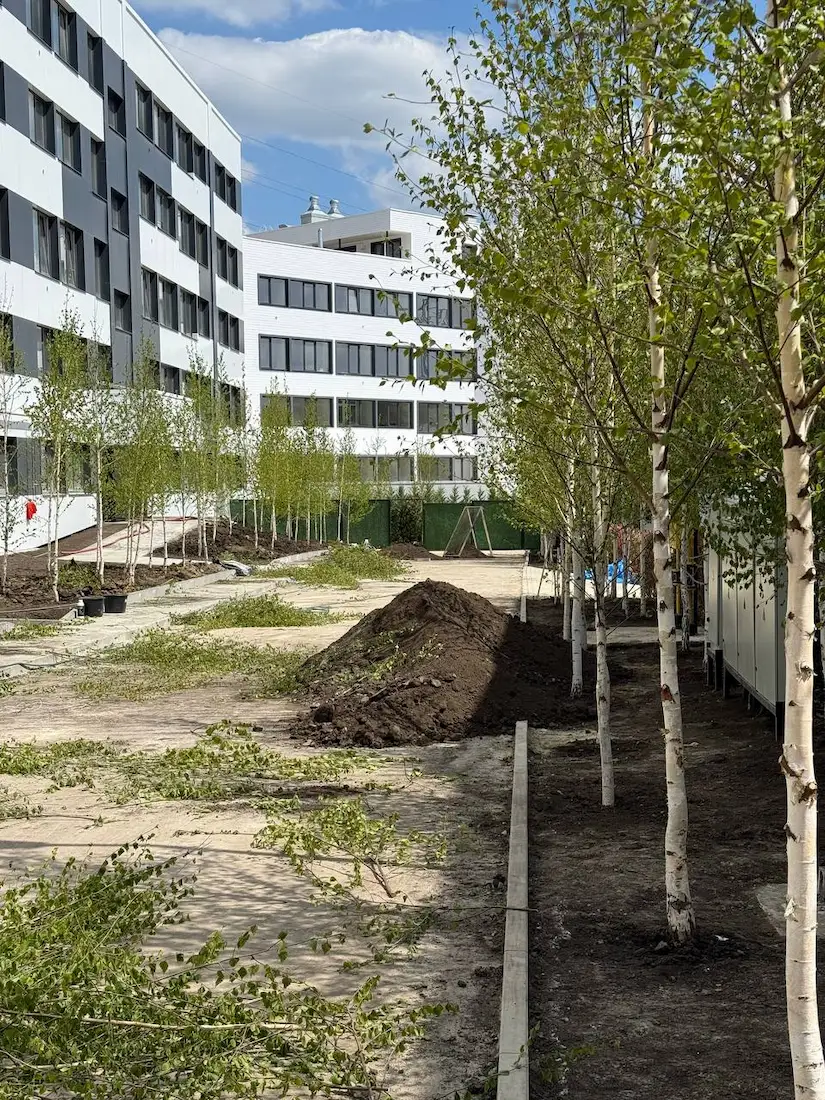

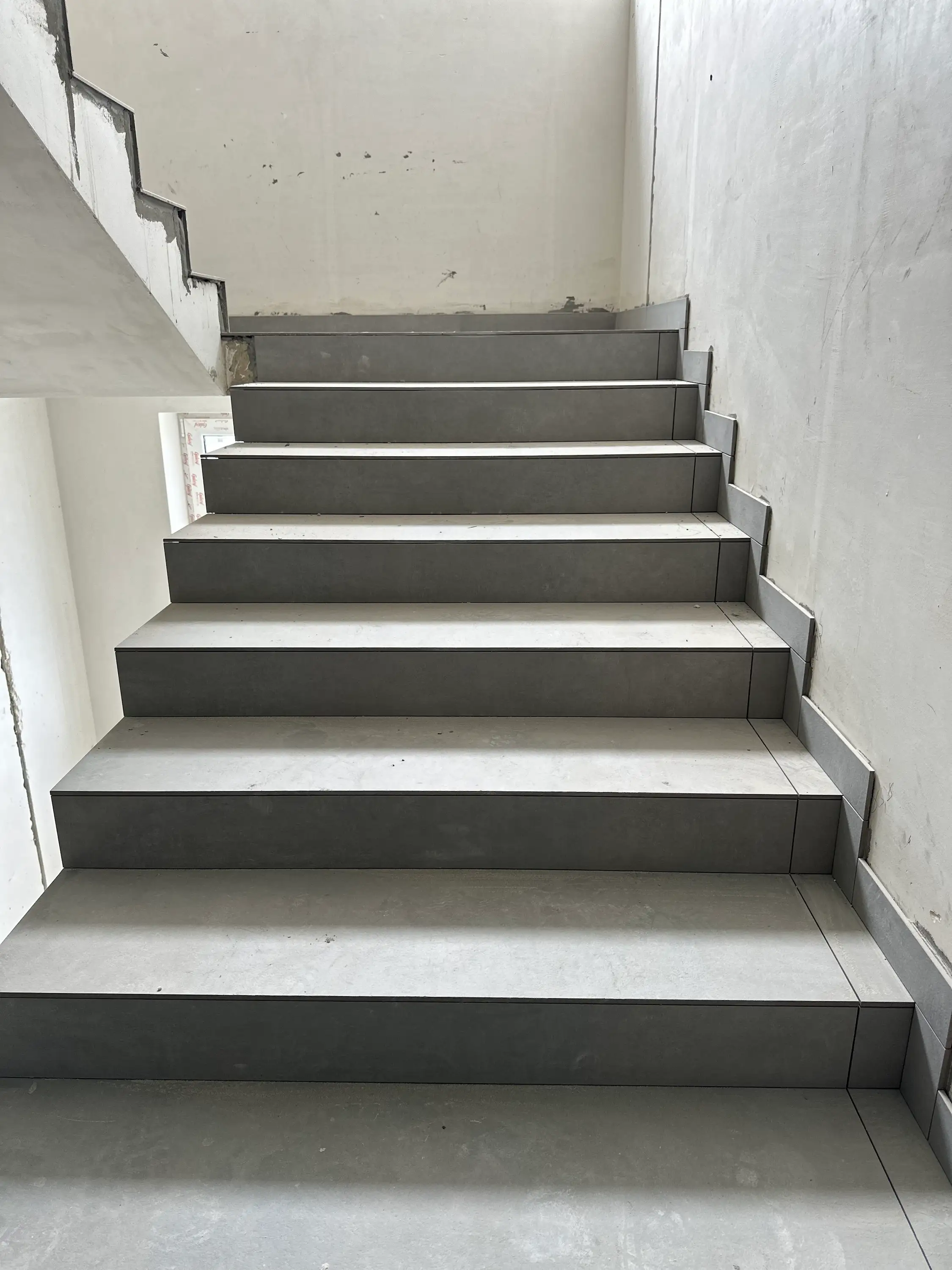

В блоках 3–6 работы продолжаются в интенсивном темпе, а некоторые из них постепенно приближаются к завершающим этапам. В блоке 3 были выполнены потолки из гипсокартона в коридорах, оштукатурены дверные откосы, а также продолжается кладка плитки в зонах общего пользования. Перед зданием были высажены деревья - важный этап в процессе благоустройства территории.

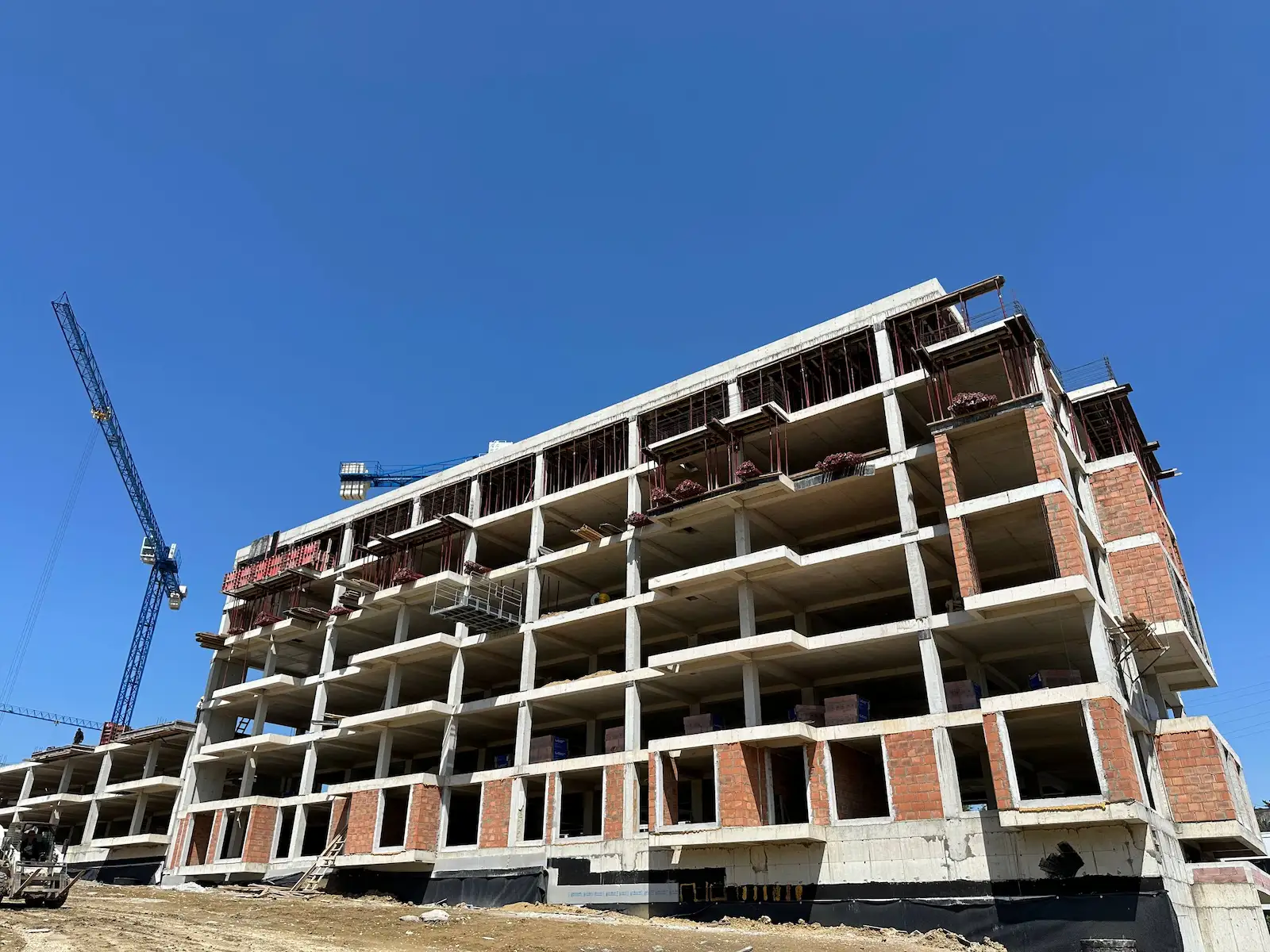

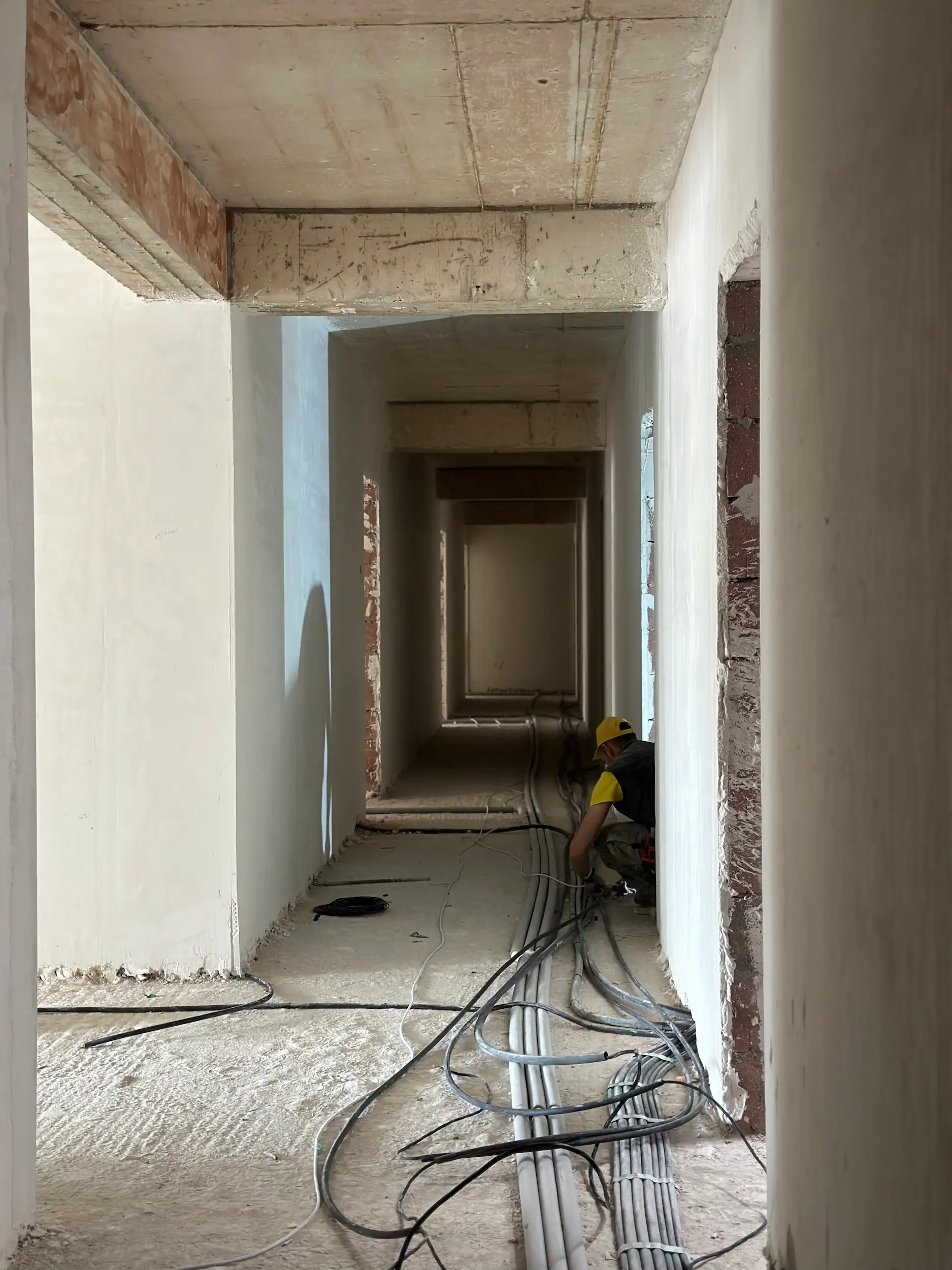

В блоке 4 продолжаются работы по первому этапу монтажа электрических сетей, а в блоке 5 выполнена штукатурка стен на 4-м и 5-м этажах. Здесь также установлены окна, завершены работы по системе вентиляции и смонтированы дымоходы для котлов. Снаружи продолжается строительство подпорных стен, необходимых для дальнейшего благоустройства прилегающей территории.

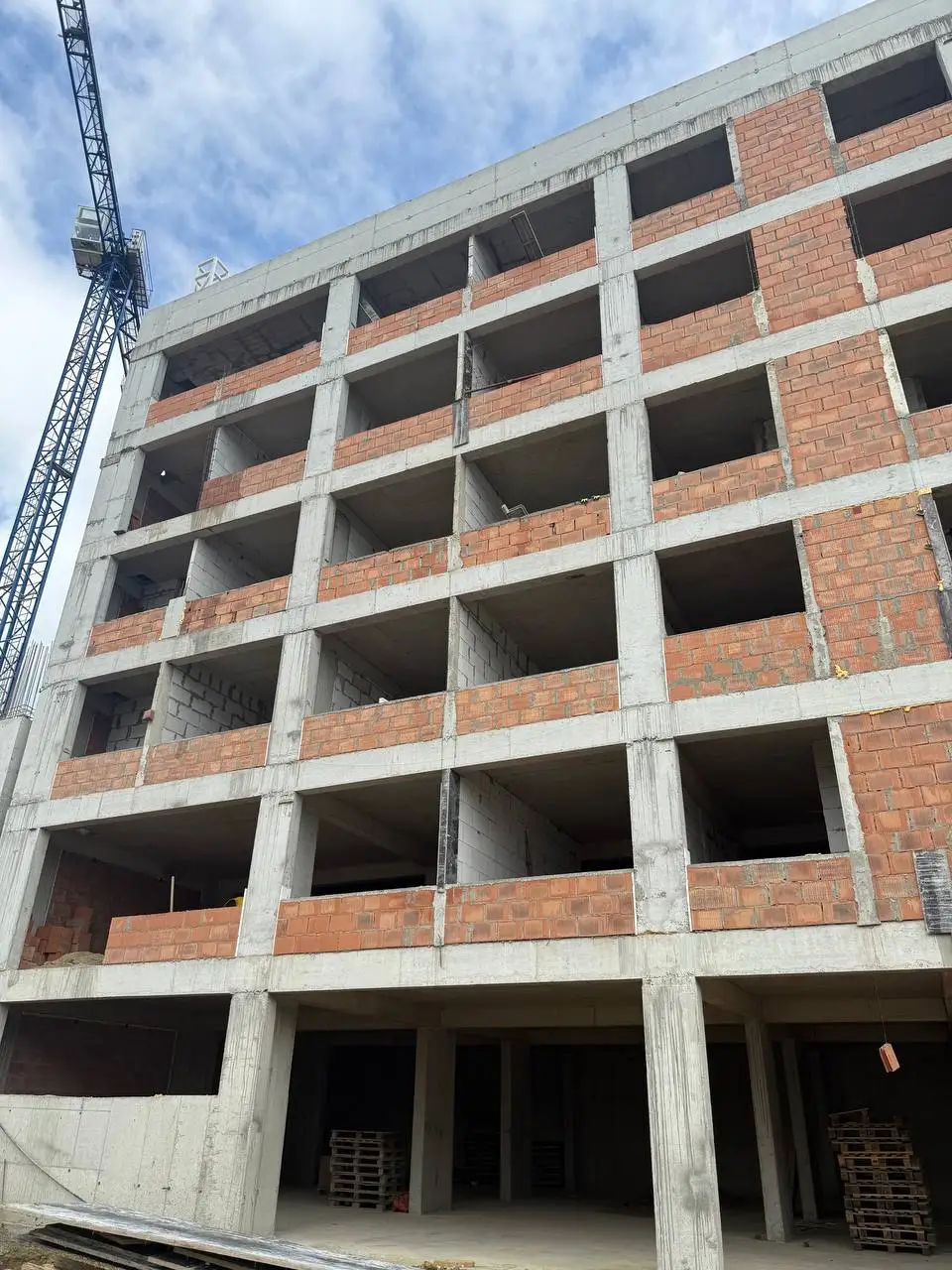

В блоке 6 продолжаются кладочные работы и возведение внутренних перегородок, подготавливая здание к следующим этапам строительства.

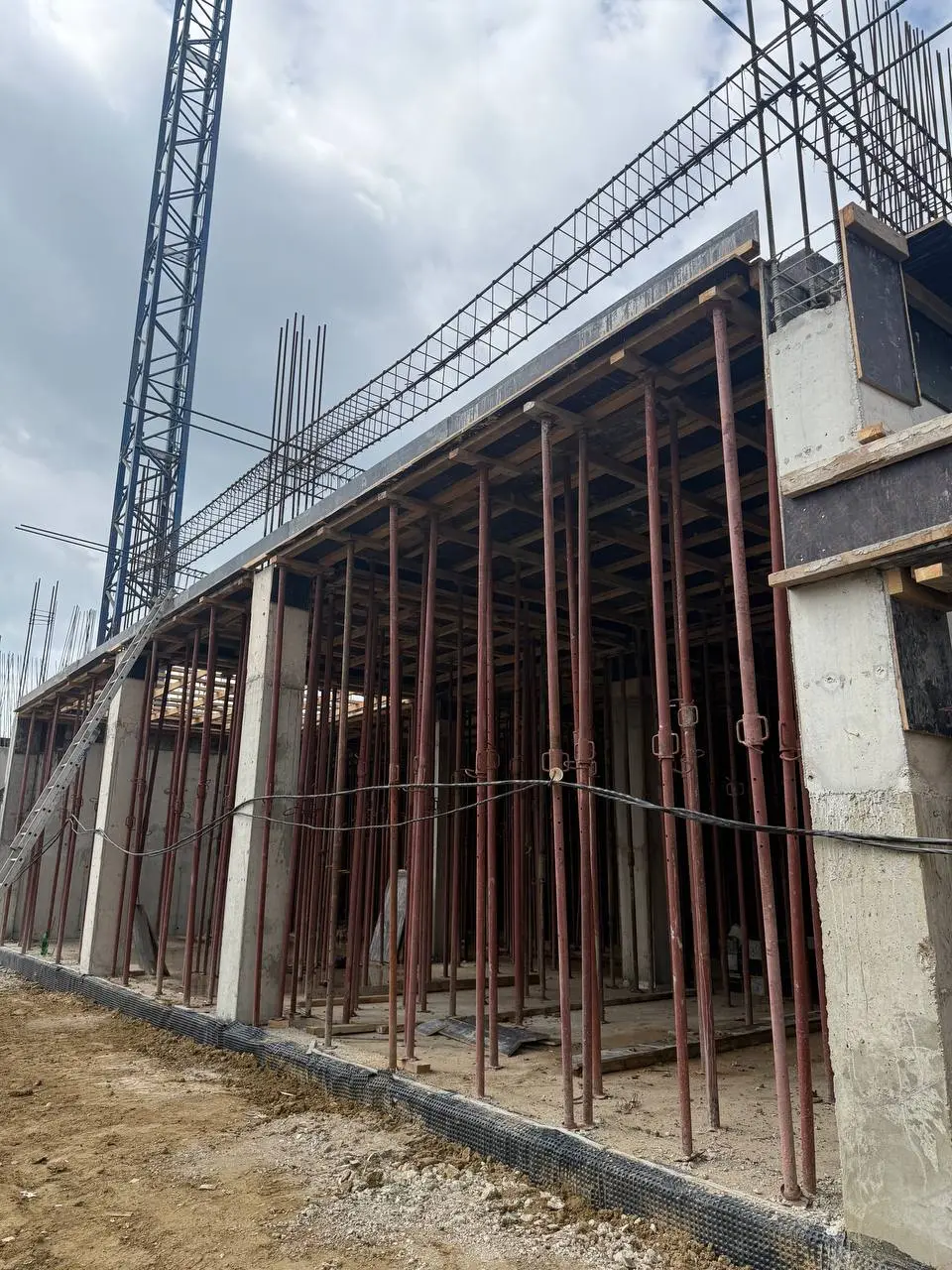

Что касается блока 7, работы ведутся одновременно в нескольких подъездах. В подъезде 4 завершены работы по заливке фундамента и цоколя, а также продолжается строительство несущих конструкций. Параллельно в подъездах 2 и 3 выполняются опалубочные работы для следующих этапов строительства.

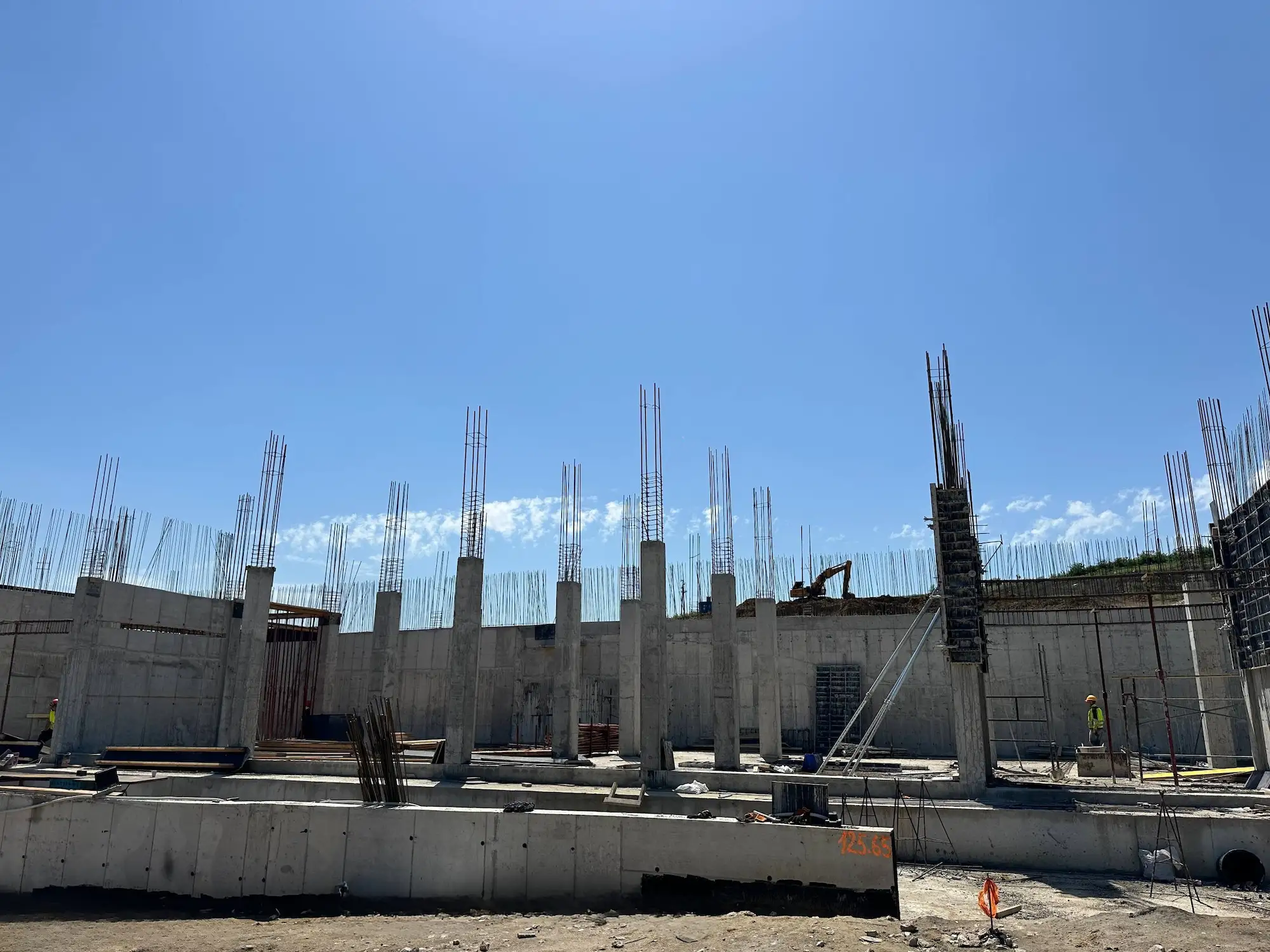

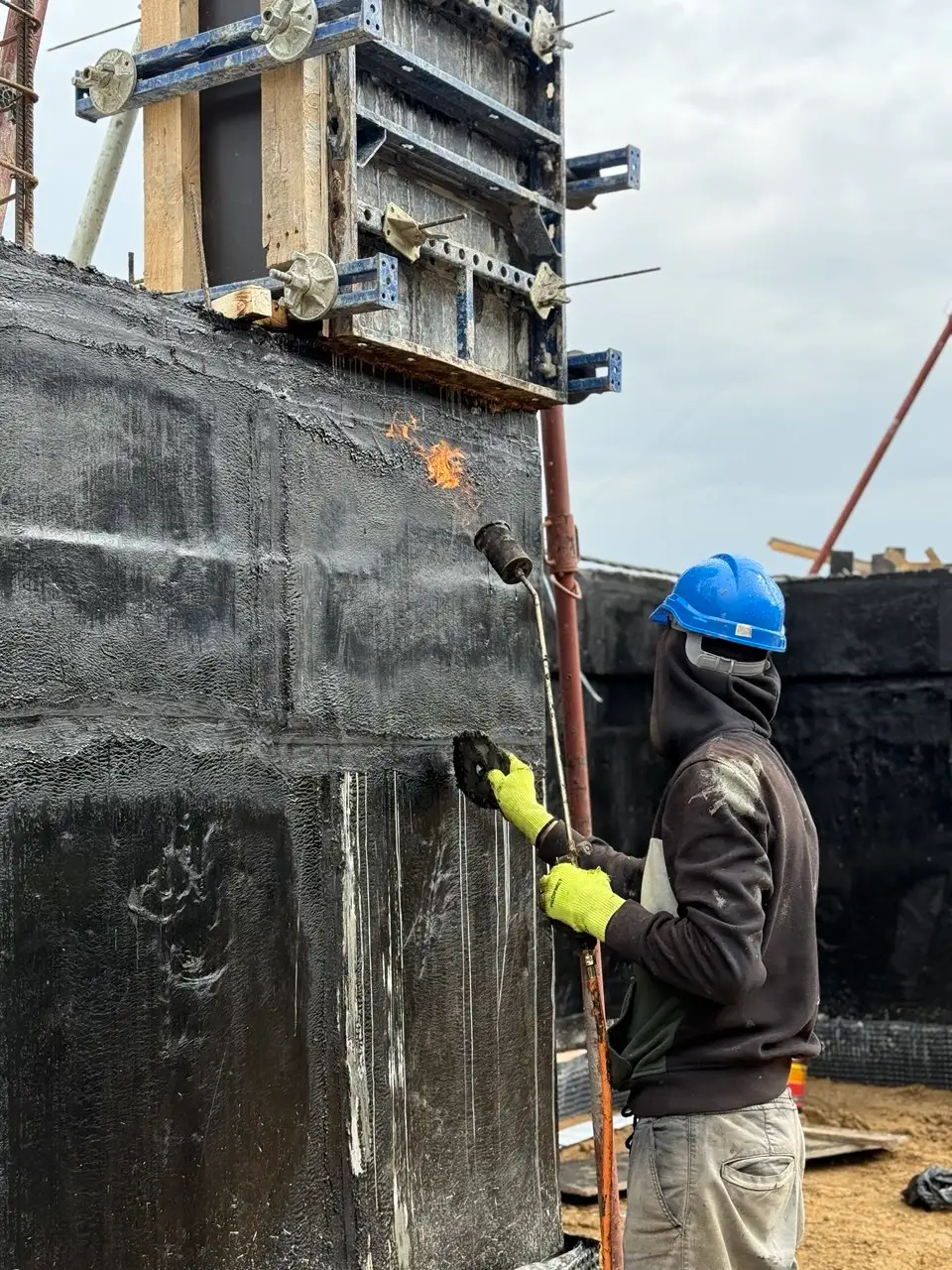

Блок 8 также демонстрирует значительный прогресс. В подъездах 1 и 2 была залита плита перекрытия на отметке +15.000, а колонны армированы и забетонированы до следующего уровня. В подъездах 7 и 8 завершены работы по армированию и бетонированию фундамента, а в подъездах 9 и 10 продолжаются земляные работы под фундамент.
В блоках 15 и 16 строительство продолжается в стабильном темпе. В блоке 15 была залита плита перекрытия на отметке +3.200, и в настоящее время ведутся работы по бетонированию колонн до уровня +6.200. В блоке 16 завершено бетонирование плиты на отметке +3.200.

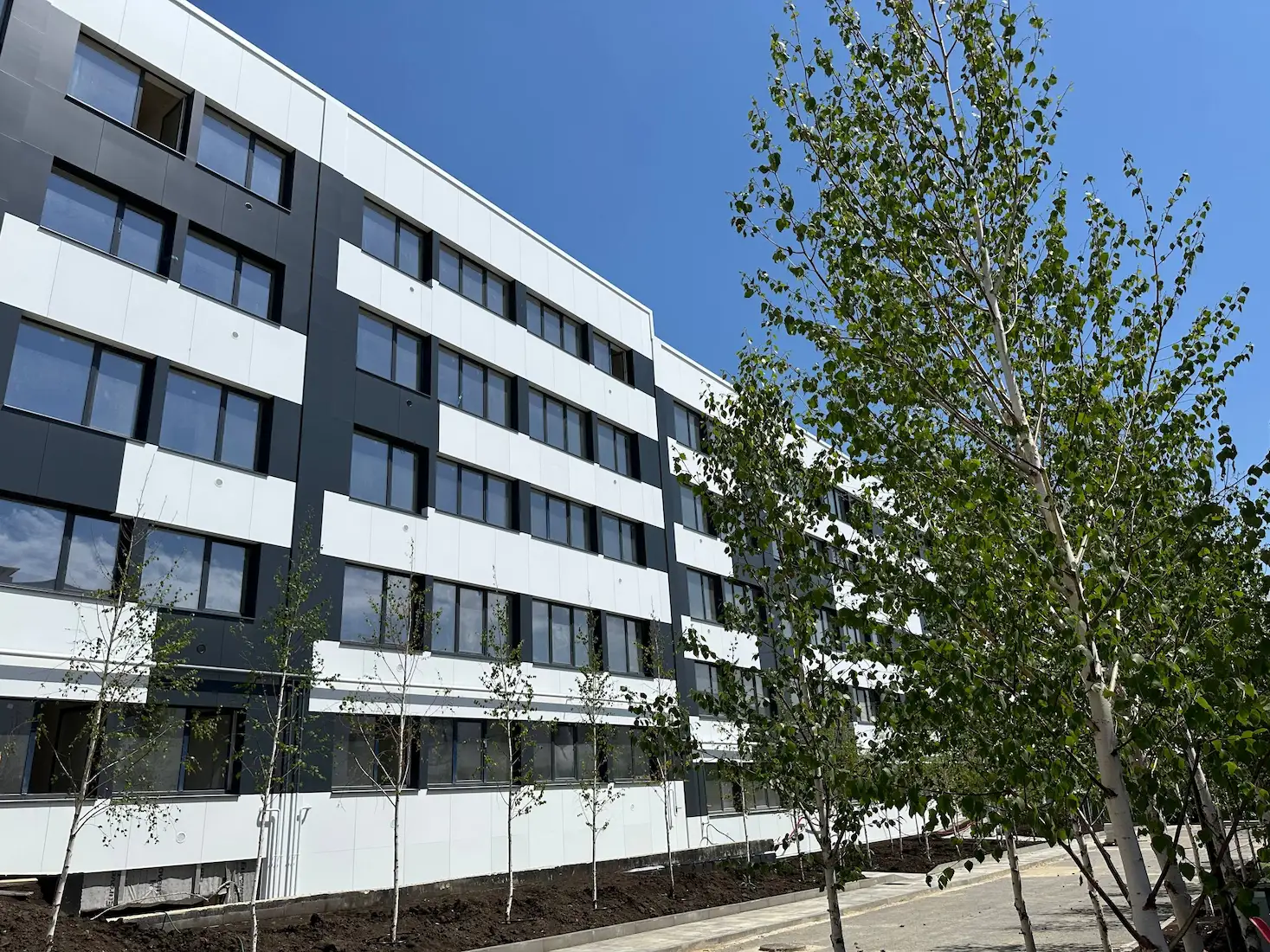

Блок 29 всё ближе к завершению внешних работ. В настоящее время продолжается утепление фасада и его облицовка композитными панелями, а на первом участке уже завершены работы по кровле.
В блоке 30 продолжаются фасадные работы, включая утепление и облицовку композитными панелями. Также на втором участке уже установлены окна, параллельно ведутся работы по гидроизоляции кровли.

В блоке 31 на участках 2 и 3 завершено строительство несущей конструкции, важный этап, который приближает объект к следующим работам по закрытию контура здания и внутреннему зонированию.
Все эти этапы подтверждают стабильный темп развития проекта Hora Village и внимание к каждой детали строительства. С каждым месяцем комплекс приобретает всё более завершённый вид и приближается к моменту, когда станет домом для сотен семей.
Следите за дальнейшим развитием проекта и наблюдайте, как шаг за шагом создаётся будущее сообщество Hora Village, ориентир на рынке недвижимости Кишинёва.
